Почему СГК отложила ремонты на бойлерных города Барнаула?

Редакция, Общество, 15:00, 06.11.2020
Почему СГК отложила ремонты на бойлерных города Барнаула?
Почему СГК отложила ремонты на бойлерных города Барнаула?

В ноябре для жителей Барнаула придется временно отключать отопление для того, чтобы ввести в эксплуатацию новое оборудование

СГК продолжает ремонты на центральных тепловых пунктах (ЦТП) в Барнауле. Ранее планировалось завершить работы в октябре, но из-за проблем с поставками материалов сроки были продлены до 15 ноября.

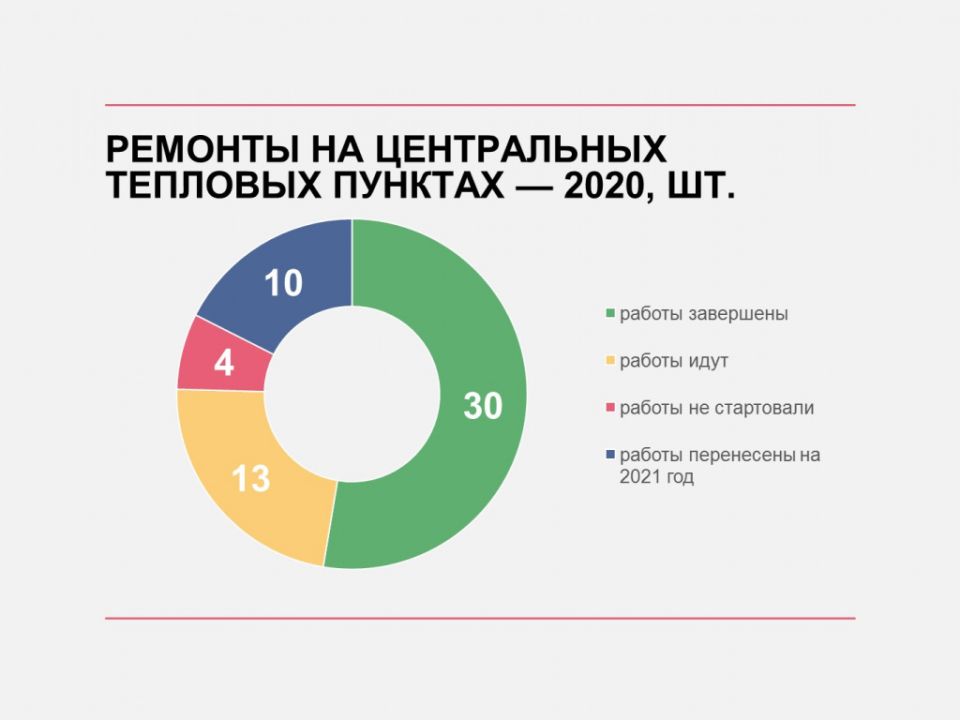

По данным на 3 ноября, 30 из 47 ЦТП уже ввели в эксплуатацию после ремонта.

Работы на центральных тепловых пунктах Барнаула, запланированные в рамках ремонтной кампании, стартовали в сентябре 2020 года. 47 объектов входят в реализацию долгосрочного плана модернизации теплоэнергетического комплекса города, который рассчитан на 10 лет.

Начать работы в августе, сразу после гидравлики, не могли из-за задержки поставки материалов и оборудования, хотя подрядные организации были готовы приступить к работам. И вина отсрочек не в контрактах или транспортных проволочках — пандемия сказалась и на заводах, где изготавливаются теплообменники. Сейчас по мере поставок приходится форсировать выполнение ремонтов. Для этого организовали круглосуточную работу, где это оказалось возможным.

Центральный тепловой пункт (он же бойлерная) выполняет функцию подачи тепловой энергии для отопления и горячего водоснабжения двух и более зданий. Подробнее о ЦТП можно почитать здесь.

По данным на 3 ноября, подрядные организации завершили ремонты на 30 ЦТП. В большинстве случаев ремонты на тепловых пунктах не потребовали ограничения подачи ресурса, поэтому работы прошли незаметно для горожан. Но если при ремонте требовалась замена теплообменного оборудования, а переключить потребителей на питание от других ЦТП было невозможно, энергетикам приходилось кратковременно отключать горячую воду или отопление.

Почему СГК отложила ремонты на бойлерных города Барнаула?
Почему СГК отложила ремонты на бойлерных города Барнаула?
В данный момент работы идут на 13 тепловых пунктах. На объектах задействовано порядка 40 специалистов двух подрядных организаций – ООО "Приборы учета" и ООО "РГС", которые ранее зарекомендовали себя на объектах строительства и ремонта тепловых сетей города.

В ноябре для жителей Барнаула придется временно отключать ресурс, чтобы ввести в эксплуатацию новое оборудование. Для этого специалисты теплосетевого подразделения СГК выберут самые теплые дни, при технической возможности дома будут переведены на резервные схемы.

Все работы согласовываются с администрацией города, а об отключениях заранее сообщается в единую диспетчерскую службу. Далее по цепочке данные передаются в управляющие компании и жителям. Также всю оперативную информацию СГК публикует на официальном канале "СГК Барнаул" в Telegram.

Ремонтные работы на четырех оставшихся ЦТП еще не стартовали, так как необходимые материалы и оборудование не пришли на склады теплосетевого подразделения СГК. Опять же подвели заводы-изготовители. Из-за большого объема работ этого года и пандемии, вмешавшейся в планы всех отраслей, ремонты еще на 10 ЦТП перенесены на 2021 год.

Новость выпущена на правах рекламы.
