Застройщик через суд потребовал у энергокомпании компенсировать затраты на подключение дома в Барнауле и насчитал 3,5 млн рублей неустойки

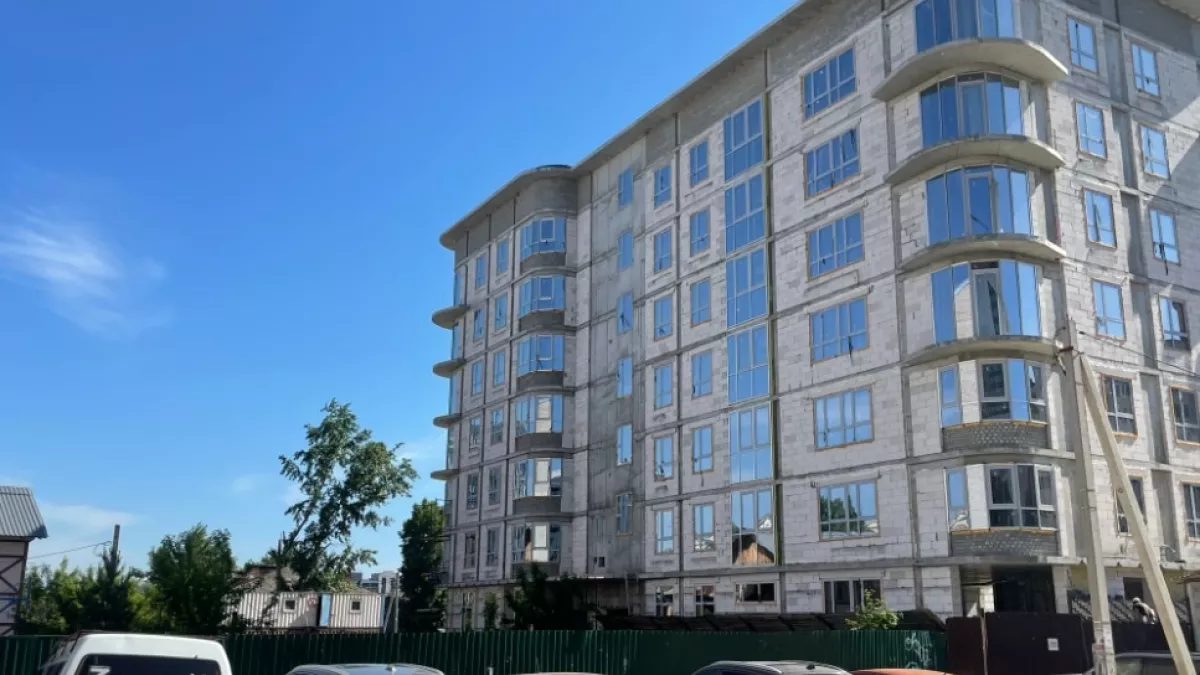

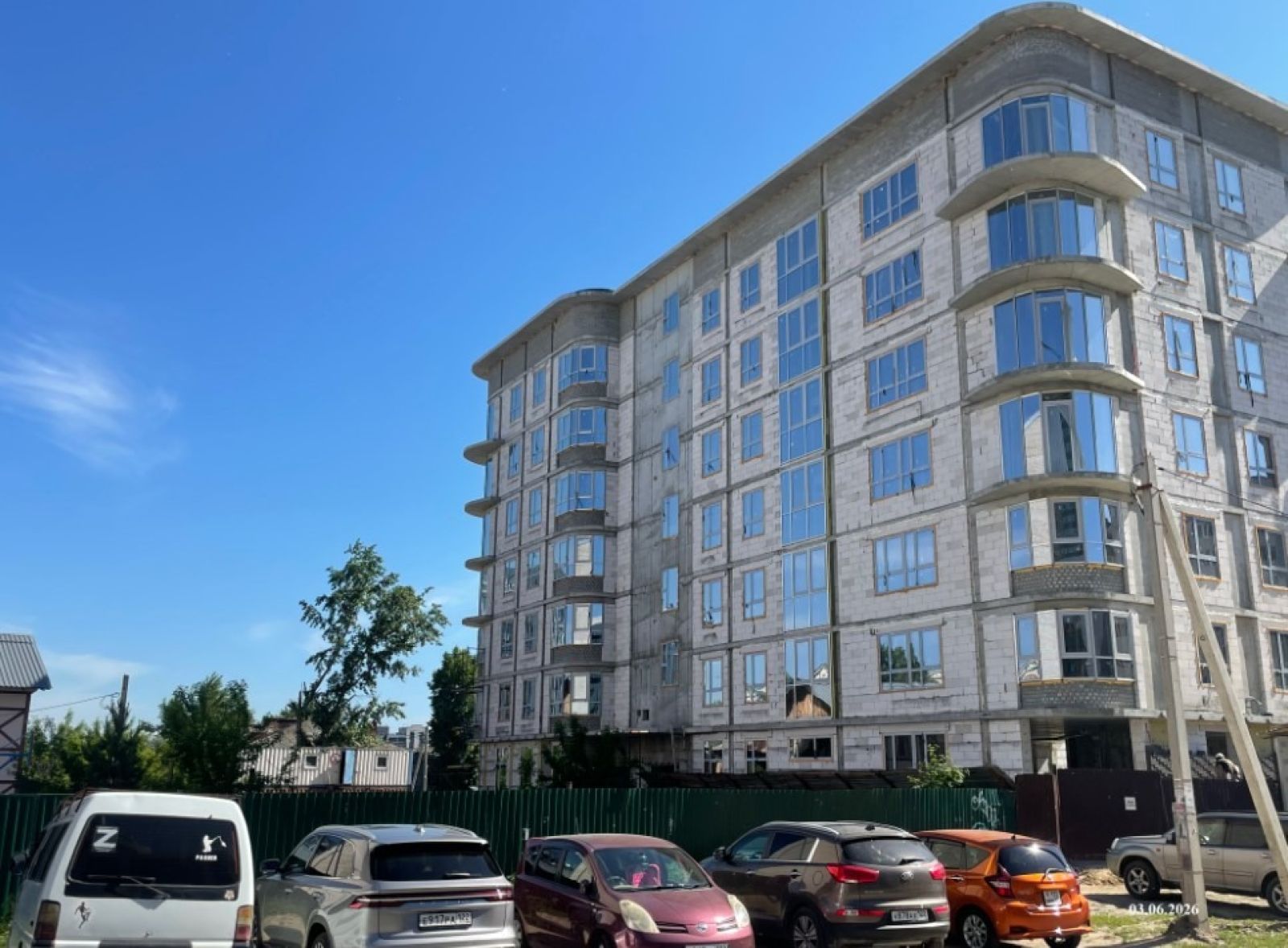

Компания "Мегалит", которая достраивает ЖК бизнес-класса на ул. Пролетарской, 99 в Барнауле, за свой счет купила кабели для подачи электричества и прокладывает их к новостройке. Эту работу по договору, заключенному в 2024 году, должна была выполнить компания "Энергия-Транзит". Она попыталась отказаться от обязательств, но суд встал на сторону девелопера.
В материалах арбитражного дела уточняется, что "Мегалит" оплатил часть работ "Энергия-Транзит". Окончательный расчет предусмотрен после подписания акта выполненных работ. Сетевая компания обязалась запитать дом до марта 2025 года, но фактически кабели дотянули только до стройплощадки. Через суд застройщик потребовал исполнить договор и взыскать неустойку в 3,5 млн рублей, а также госпошлину.
Сетевая организация подала встречный иск. Она утверждала, что застройщик не пускал сотрудников на участок и не предоставил проект электроснабжения. Именно поэтому дом и не удалось подключить к электроэнергии.
Суд решил, что застройщик выполнил свои обязательства. Он обязал "Энергию-Транзит" выполнить техприсоединение и выплатить неустойку, а во встречном иске отказал.
В комментарии "Толку" руководитель компании "Мегалит" Ильхам Алиев сообщил, что партнеры просили отказаться от выданных техусловий и, соответственно, не претендовать на выполнение работы, так как "Энергия-Транзит" утратила статус сетевой компании.
"Но мы не пошли на это, так как они должны выполнять взятые на себя обязательства. Мы суд выиграли. Проблем с домом [вводом в эксплуатацию] точно не будет, просто мы понесем затраты", — подчеркнул Ильхам Алиев.
Он добавил, что компания не стала дожидаться решения суда. Она самостоятельно закупила необходимые материалы и сейчас прокладывает кабели по территории дома для его подключения.
